福建:超10亿元!宁德市又一大项目揭榜啦!

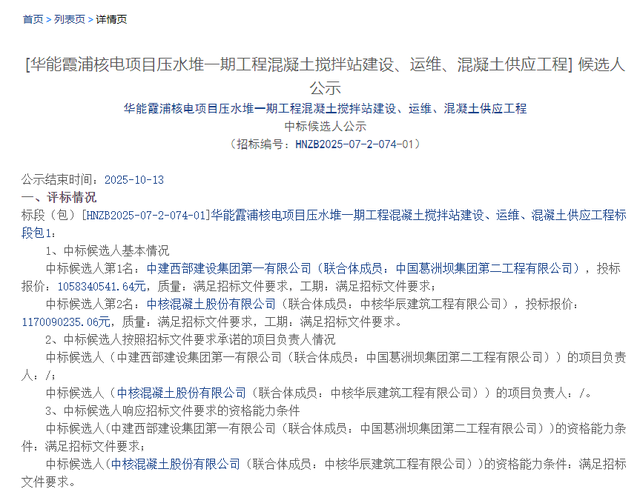

华能霞浦核电项目压水堆一期工程混凝土搅拌站建设、运维、混凝土供应工程候选人公示

福建:超10亿元!宁德市又一大项目揭榜啦!

建设地点: 福建省,宁德市。

标段划分: 华能霞浦核电项目压水堆一期工程混凝土搅拌站建设、运维、混凝土供应工程标段包1。

施工地点: 福建省,宁德市。

计划工期: 搅拌站及中转库建设工期:FCD-1月4台3m3正式搅拌机具备生产条件,以满足FCD连续浇筑的混凝土需求;2台2m3正式搅拌机建设按混凝土供应需求进行增加。以发包人开工前批准的承包人进度计划上的开工日期为准;

临时搅拌站建设工期:FCD-5月2台2m3临时搅拌站具备生产条件,以满足FCD前核岛填平找补、反应堆廊道等部位的混凝土需求。

搅拌站运维工期:FCD-1~FCD+72.5,搅拌站混凝供应周期74.5月。具体建站与运维开始终止时间以招标人通知为准。

陆域形成机制砂采购供应工期:FCD-14~FCD-6,机制砂采购供应周期9个月,以满足南北侧陆域形成回填需求。

成品砂石临时码头卸货、运输、仓储工期:FCD+9-FCD+72.5,具体开始终止时间以招标人通知为准。

承包人应承诺优先考虑核岛混凝土生产,未来按发包人指令生产常规岛和BOP的混凝土。

具体混凝土搅拌站建站、运维的开始和终止的时间以招标人通知为准。

招标范围:由于工程尚处于初步设计阶段,因此,将来实际施工用设计文件及清单与招标文件中的描述可能不一致。具体施工内容以项目工程的施工设计文件和全部施工图纸为准,有特殊说明者除外。

混凝土搅拌站建设位置最终位置以业主和发包人指定的位置为准,承包人负责混凝土搅拌站(含临时搅拌站)、中转库及其配套设施的建造、运营和维护管理、混凝土生产及运输,陆域形成机制砂采购工作,具体工作范围包括但不限于:

(1)搅拌站(含临时搅拌站)、中转库、备料仓及实验室的勘察、设计、设备采购、建安施工、机组调试、试运行及验收等全部工作。

(2)混凝土搅拌站(含临时搅拌站)、中转库、备料仓及实验室的日常运营和维护管理。

(3)混凝土生产和运输,包括按照技术规格书和发包人要求,实现向核电机组工程提供满足发包人要求的合格混凝土等全部工作。

(4)混凝土全性能试验。

(5)组织配合比见证试验、开盘检定试验,实时跟踪开盘检定周期试验。参与配合砼使用单位的混凝土浇筑试验,并按要求留置试块送至第三方实验室。负责混凝土原材料(如砂、碎石、水泥、外加剂、粉煤灰等)的进场取样、送检、验收、仓储等工作。

(6)陆域形成机制砂备料、采购及运输工作。

(7)成品砂石临时码头卸货、运输、仓储等工作。

开工时间暂未确定,需要供应混凝土暂定189.3万m3。

具体搅拌站技术要求详见招标文件第五章技术要求;

具体混凝土技术要求详见招标文件第五章技术要求。

中标候选人第1名:中建西部建设集团第一有限公司(联合体成员:中国葛洲坝集团第二工程有限公司)

投标报价:1058340541.64元

中标候选人第2名:中核混凝土股份有限公司(联合体成员:中核华辰建筑工程有限公司)

投标报价:1170090235.06元

关注我,获得更多基建最新标讯!

福建:超10亿元!宁德市又一大项目揭榜啦!

【版权声明】:我们尊重原创,也注重分享。有部分内容来自公共资源交易平台、中国招标投标公共服务平台,版权归原作者所有,仅供学习参考之用,禁止用于商业用途,如无意中侵犯了媒体、公司 、企业或个人等的知识产权,请联系删除,基建信息港将不承担任何责任。

【免责声明】:本平台对转载、分享的内容、陈述、观点判断保持中立,不对所包含内容的准确性、可靠性或完善性提供任何明示或暗示的保证,仅供读者参考,基建信息港将不承担任何责任。

#秋日生活打卡季#

友情提示

本站部分转载文章,皆来自互联网,仅供参考及分享,并不用于任何商业用途;版权归原作者所有,如涉及作品内容、版权和其他问题,请与本网联系,我们将在第一时间删除内容!

联系邮箱:1042463605@qq.com
